一、产品用途
防火栅栏两用门主要适用于煤矿井下主排水泵房和主变电所硐室之间使用;采区变电所、带式传送机、绞车配电电气设备、变压器硐室、架线电机车库、蓄电池电机库、消防器材库、交流室和充电室等各种硐室、材料库处,主要起隔离、调节风量及隔绝火源的作用。

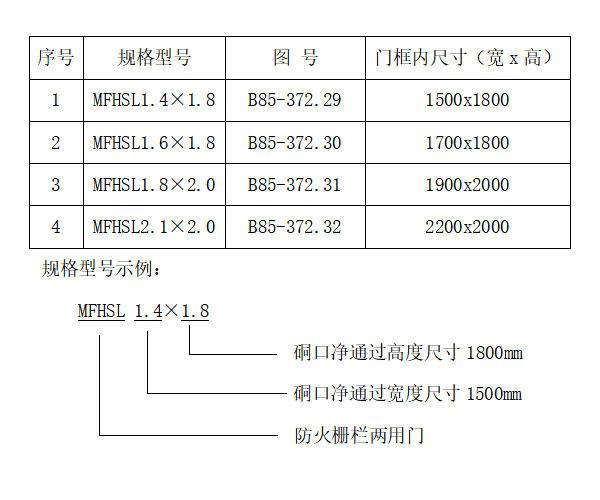

二、产品规格型号
三、产品说明
本防火栅栏两用门为煤炭工业部设计,产品质量标准和检测标准严格执行Q/WMS-3011-2005《防火及栅栏两用门》。
四、产品主要结构及特点
防火栅栏两用门由门框、左右门扇、左右上门扇、铰链及闭锁装置等部件组成。
1、门框由弧形上门框、左右下门框组装而成。
2、左右门扇由角钢组成的门扇框、钢板及网格组成。
3、左右上门扇由钢板、门卡及门铰组成。
4、闭锁方式采用内外可开关的转销结构
防火栅栏两用门结构特点:
1、门扇的网格及小门设计可实现防火门及栅栏门的通用;
2、采用多铰链支撑,实现整体门的开关方便快速;
3、闭锁装置及门扇加强设计保证了门的密封性;
五、安装说明

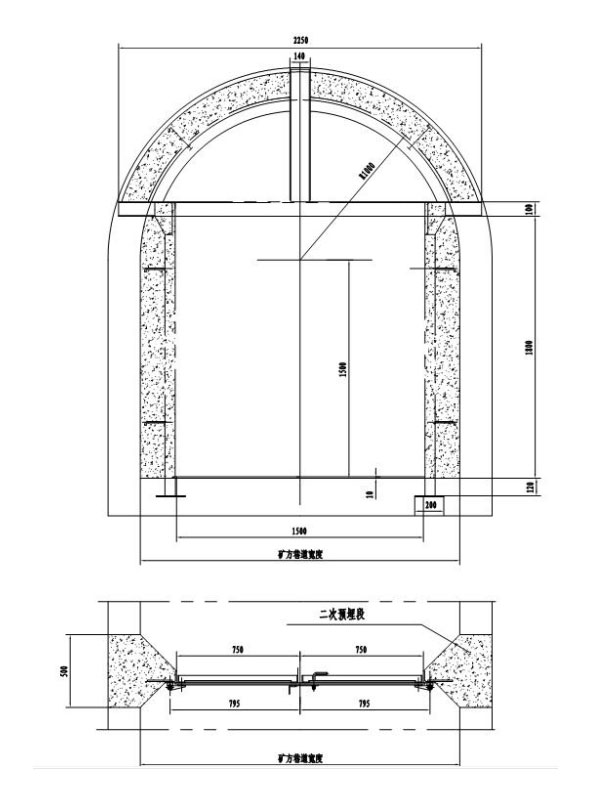

本产品有防火栅栏两用门安装结构图,图中有地基施工图及门整体外形尺寸,以便施工安装。
安装技术措施 :
防火栅栏两用门检查验收、搬运与起重、基础验收与放线、防火栅栏两用门就位、找平找正等等。
1、安装前的准备工作
(1)熟悉图纸及有关技术资料,在防火栅栏两用门安装前,必须认真会审图纸,熟悉技术资料,领会设计意图,并对所安装的防火栅栏两用门的构造、原理、性能和安装技术要求作系统地了解,然后制定出正确的设备安装工程施工方案。
(2)设备的清点检查 设备运抵安装现场后, 安装单位应会有关部门的人员对设备进行清点检查, 清点时应以设备制造厂提供的设备装箱单和设备图纸为依据,核实设备的名称、型号和规格;清点设备的全部零件和附件, 检查设备的出厂合格证和其他技术文件是否齐全,同时要检查设备的外观质量,如有缺陷和损伤等情况,应进行研究和处理;检查时如要清除防锈油质,应注意刮具的硬度。
(3)施工用设备、工具及材料的准备 施工用设备、工具及材料的准备工作, 基础验收防火栅栏两用门在安装前, 必须对防火栅栏两用门基础进行认真的检查, 因为防火栅栏两用门基础除了用来承受防火栅栏两用门的全部重量外,还要承受和消除因动力作用产生的振动,如果基础达不到设计要求,承受不了这 些重量就会产生倾斜、沉陷、甚至破坏。
2、安装要求
1)防火栅栏两用门安装前,必须进行检查,如因运输贮存不慎导致门框、门扇翘曲、变形,应修复后方可进行安装。
2)将预埋件位置的井巷及地面预留相应尺寸,已保证门可以放入。
3)门运入安装现场后,将整体门组装并安放于预留基础上。
4)将门撑起固定垂直,按图所示(门框中心线与井巷中心线重合)。
5)门扇下边缘与地面140mm距离。
7)门框所留预埋圆钢,可根据现场实际情况相应改短。减少长度不得大于50mm。
8)按安装图示浇筑混凝土,强度C20及以上。
9)所有预埋件均需埋入混凝土内,门框与墙硐为一整体,上下铰页孔同心。
10)铰页的活动部分应经常注入油脂,各部件至少每年维修保养一次。
11)密封胶条应经常涂滑石粉,防止老化。
12)安装后门框与墙体之间必须浇灌水泥砂浆,并养护 24h 以上方可正常使用。
3、安全方面
1)所有施工人员必须认真学习本措施并签字,掌握施工的技术要领后,方可进行此项工作。
2)施工前必须认真进行隐患排查,确认安全后,方可进行工作。
3)施工现场的周围要设置围栏、屏障等,并张贴标志或悬挂标志牌
4)施工现场一切材料按规定的位置堆放。砂石成方,砖、木成垛。
5)施工人员现场作业时要相互配合好,做好自主保安和互保工作。
6)使用风镐作业时,必须先对压风管路进行检查,确认无问题时,方可进行作业。更换压风管路时,必须先停风卸载,在进行更换,风管要连接可靠,严禁用铁丝代销,漏风及时处理。
7)施工过程中,要严格按照作业规程操作,严格禁止“三违”。
8)固定并支撑门框时,确认吊挂牢固可靠,防止门框倒落伤人。
9)现场拖、拉、抬、扛及搬运物料应集中精力,协调配合,并由指定负责人统一指挥叫应,并清理好运行路线。
10)施工现场应符合安全卫生要求。施工组织设计中应详细规定施工现场内的附属设施、机械装置、仓库、运输道路、临时上下水管、电力网和压缩空气管道及其它临时工程的和规格,并要严格执行。其布局既要合理、安全、美观,又要不影响施工作业的正常进行。
11)其他未尽事宜,严格按照《煤矿安全规程》认真执行,做到安全施工。
4、安装完毕后,清理现场,待有关部门及领导验收。
